Ульяновск готов к зиме на 55%
Глава Ульяновска Александр Болдакин поручил управлению ЖКХ активизировать подготовку городского хозяйства к отопительному периоду 2025-2026 годов, которая должна быть завершена до 1 сентября
Из выявленных в ходе гидравлических испытаний 317 порывов устранено 229, в том числе все влияющие на подачу горячей воды, на 44 участках ведутся работы

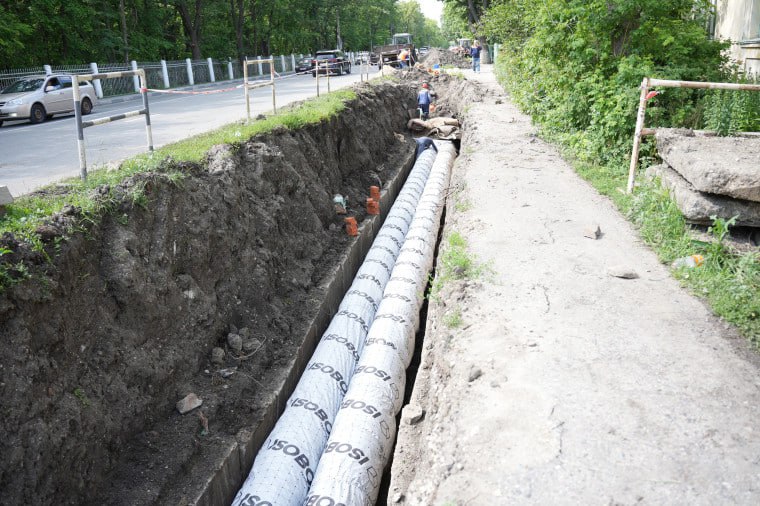

Готовность муниципальных предприятий составляет от 52 до 59%. МУП «Городская теплосеть» капитально отремонтировала один котёл и ведёт замену ещё двух, 19 единиц вспомогательного оборудования из плановых 38, а также 4,6 км трубопроводов
Бригады «Теплосервиса» заменили 1911 пог. м сетей теплоснабжения, «Теплоком» – 162 м, «УльГЭС» – 1970 м ЛЭП и оборудование четырёх трансформаторных подстанций, «Ульяновскводоканал» – 893 м сетей водоснабжения и 440 – водоотведения
Управляющие компании выполнили промывку 1727 (59% от плана), опрессовку 1511 (52%) и ремонт 1130 (67%) внутридомовых систем центрального отопления, а также систем ГВС, ХВС и канализации 1129 (76%) многоквартирных домов
